Методы совмещения циклов строительства

В зависимости от возможной и целесообразной степени совмещения строительных работ, монтажа конструкций и технологического оборудования промышленные здания возводят открытым, закрытым, совмещенным или комбинированным методами (рис. 1). Эти методы отражают разные степени совмещения и последовательности работ, что всегда необходимо Учитывать при организации монтажа строительных конструкций и возведения зданий.

К основным циклам строительства одноэтажных промышленных зданий относят возведение подземной и надземной частей здания, которое включает: отрывку котлованов и траншей под фундаменты здания и технологического оборудования, монтаж фундаментов здания и бетонирование фундаментов под оборудование, монтаж конструкций надземной части и возведение встроенных этажерок, монтаж технологического оборудования и трубопроводов, выполнение отделочных работ.

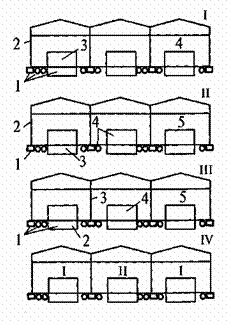

Рис. 1. Методы совмещения циклов строительства:
I — открытый: 1 — возведение подземной части; 2 — монтаж каркаса; 3 — монтаж технологического оборудования; 4 — отделочные работы; II — закрытый: 1 — подземная часть под каркас; 2 — каркас здания; 3 — подземная часть технологического оборудования и коммуникации; 4 — монтаж технологического оборудования; 5 — отделочные работы;
III — совмещенный: 1 — отрывка общего котлована сооружения; 2 — бетонирование фундаментов под оборудование; 3 — монтаж каркаса здания; 4 — монтаж технологического оборудования; 5 — отделочные работы;
IV — комбинированный — производство работ открытым (I) и закрытым (II) способами

Открытый метод заключается в том, что первоначально выполняют все работы по возведению подземной части на захватке, после чего монтируют конструкции надземной части здания, технологического оборудования, трубопроводов, выполняют все отделочные работы. В состав подземного цикла включаются все работы по сооружению подземных конструкций — фундаментов под здание и оборудование, подвальных этажей с перекрытиями над ними, прокладка и засыпка всех коммуникаций, устройство подготовки под полы в бесподвальных зданиях. После окончания подземного цикла работ, включая подготовку под полы, оставшаяся площадка должна быть спланирована.

Выполнение в первую очередь всех работ подземного цикла, обеспечивающее возможность наиболее эффективного монтажа надземной части здания или сооружения, является одним из важнейших условий успешного строительства индустриальными методами. Однако в зависимости от объемно-планировочных и технологических решений зданий и условий строительства другие методы могут оказаться более эффективными.

При закрытом методе на каждом монтажном участке вначале выполняют земляные работы и фундаменты только под здание, после чего монтируют его каркас. По окончании монтажных работ внутри каркаса здания разрабатывают котлованы, возводят фундаменты под встроенные конструкции (этажерки) и под технологическое оборудование и все подземные сооружения. Только после этого осуществляют монтаж конструкций этажерок, технологического оборудования, трубопроводов, выполняют все отделочные работы.

Закрытый метод может быть более рациональным в том случае, когда фундаменты под оборудование занимают значительную часть пролетов здания и необходимо возведение развитой сети подземного хозяйства. Это затрудняет передвижение кранов, требует дополнительных затрат на устройство проездов. Закрытый метод позволяет рассредоточить работы, применить самоходные краны, обладающие большей маневренностью и более низкой стоимостью эксплуатации, чем башенные, используемые для монтажа при открытом методе. Большая часть работ выполняется после возведения покрытия здания, что немаловажно для защиты от осадков.

При совмещенном методе сначала отрывают общий котлован под подземное хозяйство, фундаменты под оборудование и здание. Бетонирование фундаментов под оборудование и другие подземные работы совмещают с монтажом каркаса здания так, чтобы к моменту сдачи фундаментов под оборудование был закончен на других участках работ монтаж каркаса и можно было приступить к монтажу технологического оборудования.

При комбинированном методе пролеты с большим насыщением технологическим оборудованием и с развитым подземным хозяйством возводят закрытым способом, а пролеты со слаборазвитым подземным хозяйством и небольшим количеством технологического оборудования — открытым. При этом методе монтажные краны располагают в пролетах со слаборазвитым подземным хозяйством.

Методы совмещения циклов строительства
